Đầu tư hơn 2,2 tỷ USD, dự án điện khí đầu tiên tại miền Bắc nằm bên vịnh Bái Tử Long sắp được khởi công
Ngày 24/2, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Quảng Ninh Cao Tường Huy đã chủ trì họp, thực hiện rà soát tiến độ triển khai dự án nhà máy điện khí LNG Quảng Ninh.
Dự án nhà máy điện khí LNG Quảng Ninh nằm trong Khu công nghiệp Cẩm Thịnh (TP.Cẩm Phả) đã được Thủ tướng Chính phủ phê duyệt bổ sung vào Quy hoạch phát triển điện lực quốc gia.
.png)

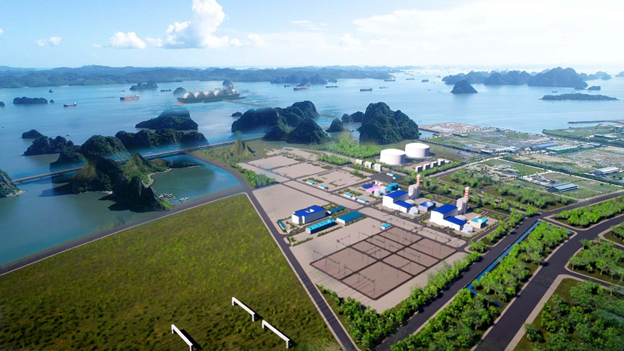

Phối cảnh dự án nhà máy điện khí LNG Quảng Ninh
Được biết, nhà máy này có quy mô 2 tổ máy, tổng công suất 1.500 MW, được đầu tư xây dựng trên diện tích khoảng 60 ha, tổng mức đầu tư hơn 2,2 tỷ USD, do CTCP Điện khí Quảng Ninh là nhà đầu tư thực hiện.
Đây là dự án điện đầu tiên tại miền Bắc sử dụng khí thiên nhiên hóa lỏng (LNG) nhập khẩu. Dự kiến khi đi vào hoạt động, nhà máy sẽ cung cấp cho hệ thống lưới điện quốc gia khoảng 9 tỷ kWh điện/năm và đóng góp cho ngân sách địa phương khoảng 57.700 tỷ đồng trong vòng 25 năm.

Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Quảng Ninh Cao Tường Huy chủ trì cuộc họp với chủ đầu tư về dự án nhà máy điện khí LNG Quảng Ninh
Theo báo cáo tiến độ của nhà đầu tư, đến nay đã lập, trình Cục Điện lực và Năng lượng tái tạo thẩm định báo cáo nghiên cứu khả thi dự án; hiệu chỉnh, bổ sung các nội dung như: Tọa độ đường triều kiệt, thông số kỹ thuật của bến tiếp nhận khí LNG, tọa độ của các công trình nằm trên mặt biển, hệ thống kênh làm mát... vào hồ sơ điều chỉnh quy hoạch chi tiết xây dựng tỷ lệ 1/500 theo ý kiến chỉ đạo của các Bộ Tài nguyên và Môi trường, Bộ Giao thông vận tải;
Đề nghị thỏa thuận Tập đoàn Điện lực Việt Nam về phương án đấu nối nhà máy điện khí LNG Quảng Ninh cũng như các thủ tục về giải phóng mặt bằng thẩm duyệt phòng cháy chữa cháy, đánh giá tác động môi trường...
Tại cuộc làm việc với chủ đầu tư, ông Cao Tường Huy, Chủ tịch UBND tỉnh Quảng Ninh, yêu cầu CTCP Điện khí Quảng Ninh tập trung ưu tiên nguồn lực đẩy nhanh tiến độ thực hiện dự án, đảm bảo tiến độ theo đúng các nội dung đã cam kết. Đặc biệt, khởi công dự án trong quý 3/2024 theo chỉ đạo Bộ Công thương.
Chủ tịch UBND tỉnh Quảng Ninh cũng yêu cầu Sở Kế hoạch và Đầu tư thực hiện điều chỉnh giấy chứng nhận đăng ký đầu tư trong vòng 5 ngày kể từ thời điểm nhận được hồ sơ hoàn thiện của nhà đầu tư dự án.
UBND TP.Cẩm Phả thực hiện ngay việc phê duyệt điều chỉnh quy hoạch chi tiết xây dựng tỷ lệ 1/500 dự án xong trước ngày 10/3/2024. Quá trình thực hiện đảm bảo tuân thủ theo quy định của pháp luật; phối hợp chặt chẽ với nhà đầu tư tổ chức triển khai công tác giải phóng mặt bằng; hoàn thành và bàn giao mặt bằng sạch cho nhà đầu tư.
“Để đảm bảo an ninh năng lượng quốc gia, đáp ứng mục tiêu đóng góp nguồn điện mới vào hệ thống điện; do vậy nếu không đáp ứng mục tiêu theo chỉ đạo tiến độ của Bộ Công Thương, Quảng Ninh nghiêm túc thực hiện theo quy định luật Đầu tư, sẽ thu hồi dự án”, Chủ tịch tỉnh nhấn mạnh.
